Монтаж винтовых свай
38 шт.
+ 57 551
СВС-108/300/2500, стенка 4мм, лопасть 5мм, обработка на основе эпоксидных смол
38 шт.
+ 94 249
Монтаж домокомплекта
работа
+ 264 990
Монтаж балок пола и террас
работы
+ 25 510
Монтаж балок перекрытия
работы
+ 13 495
Монтаж кровли
работы
+ 170 108
Прочие расходы
разное
+ 179 638
Дополнительные материалы и кровля
работы и материалы
+ 451 291
Домокомплект
сосна "кело"
+ 428 868
Строительство деревянной бани на участке с непростым грунтом в КП Нива 2 потребовало от нашей команды грамотного инженерного подхода и четкой последовательности действий. Чтобы реализовать проект в рамках запланированных 30 календарных дней, мы выбрали технологическую связку: фундамент на винтовых сваях и заводской домокомплект из клееного бруса. Такое решение позволило исключить влажные мокрые процессы на участке и приступить к сборке стен сразу после приемки свайного поля.

Первый этап: обустройство свайного фундамента и подготовка нижнего уровня. Винтовые сваи стали оптимальным решением для обеспечения устойчивости всей постройки без риска смещения при сезонном пучении грунта. Работы выполнялись в следующем порядке:

- Наши специалисты провели выравнивание и разметку пятна застройки с привязкой к рельефу участка при помощи оптического нивелира.

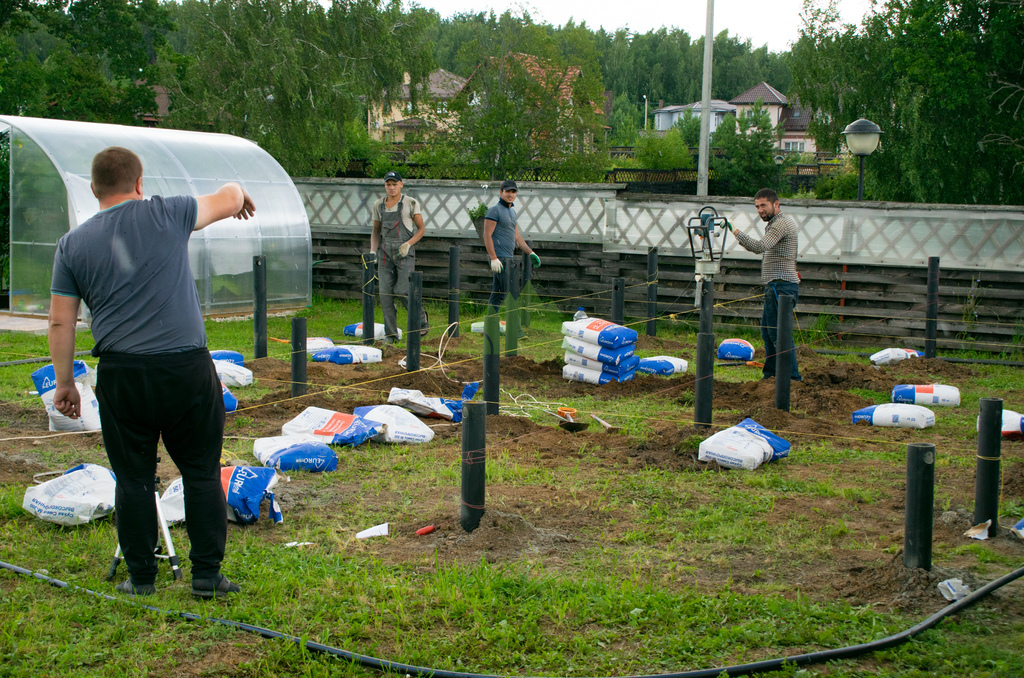

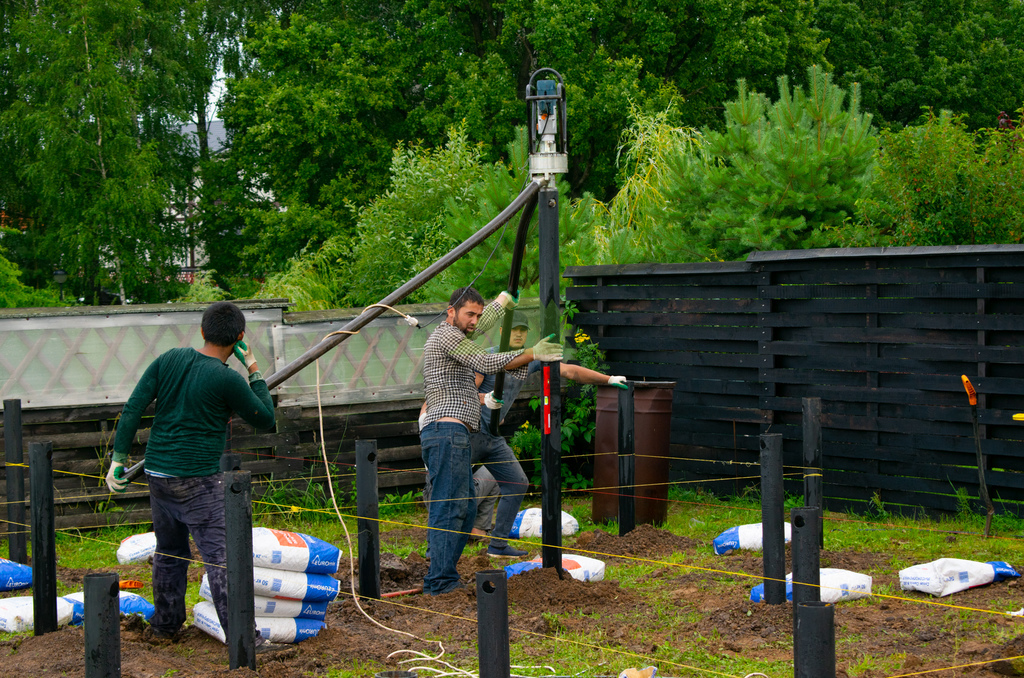

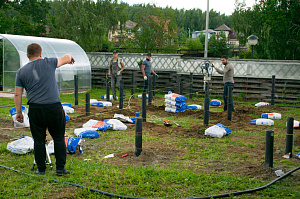

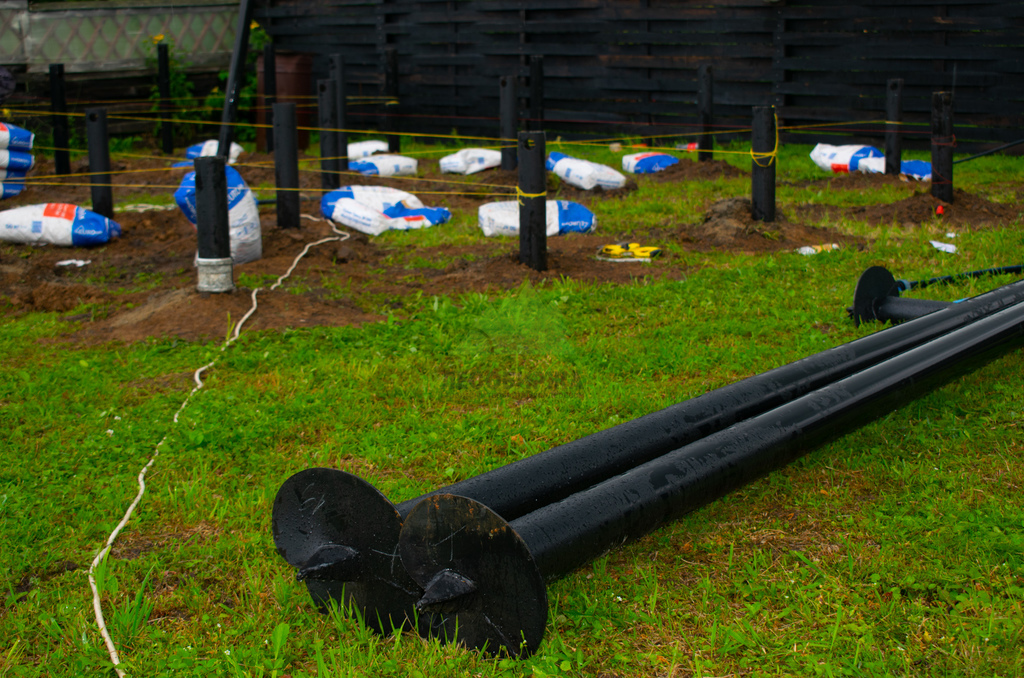

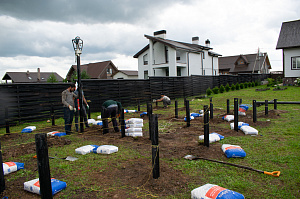

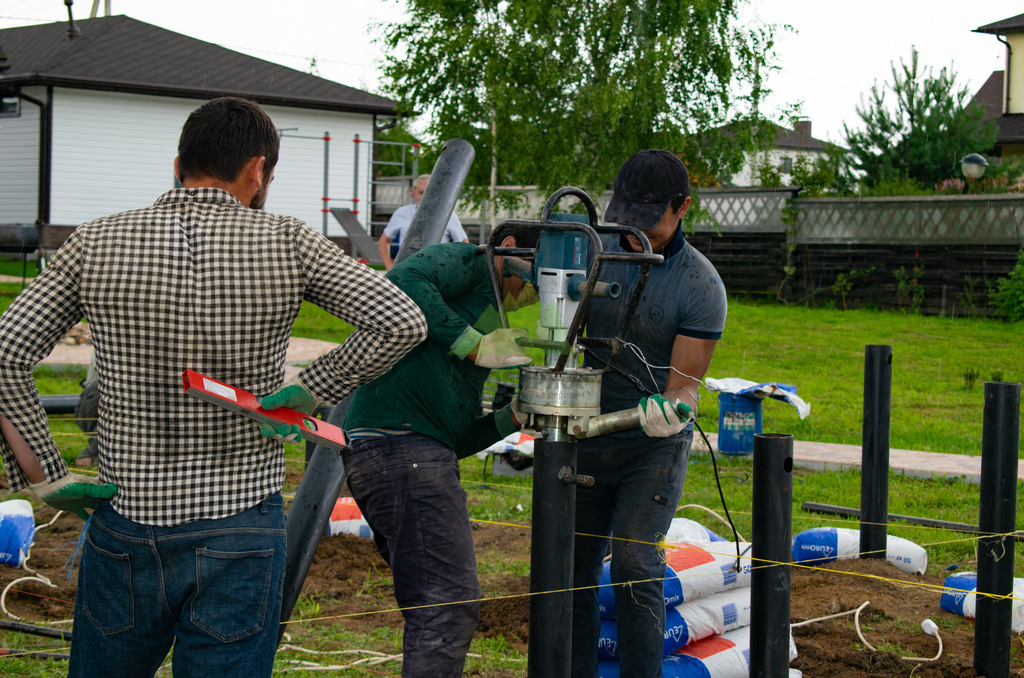

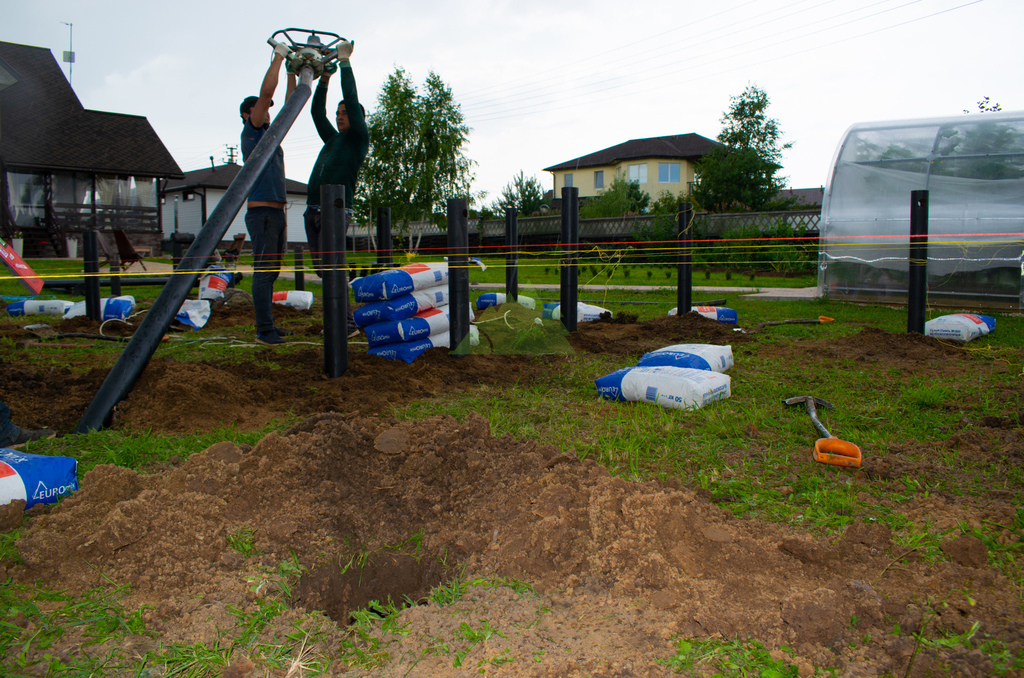

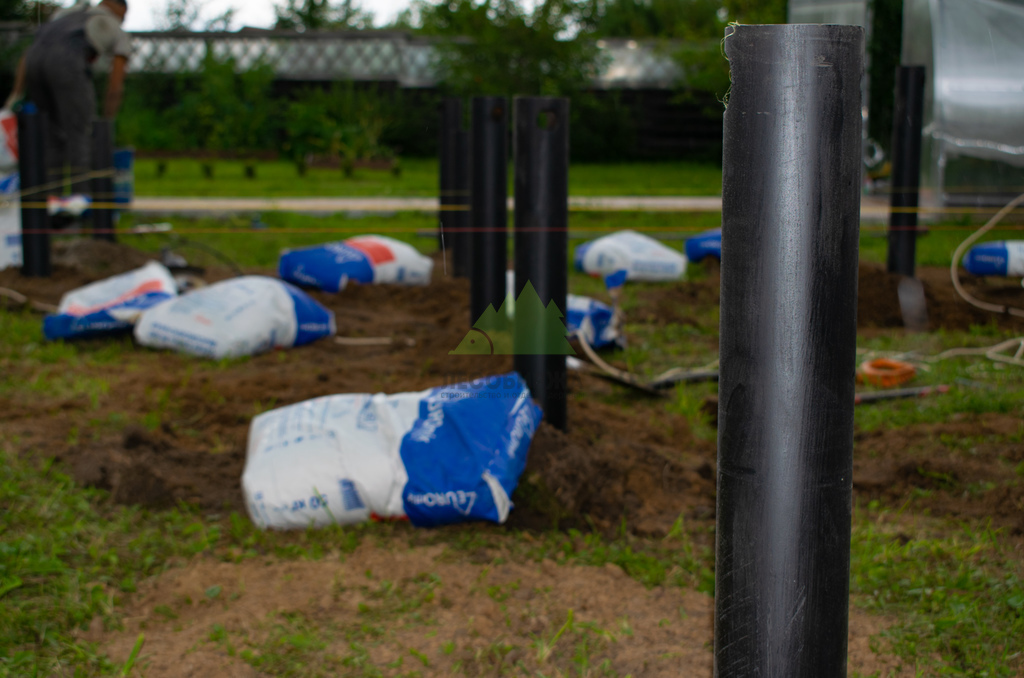

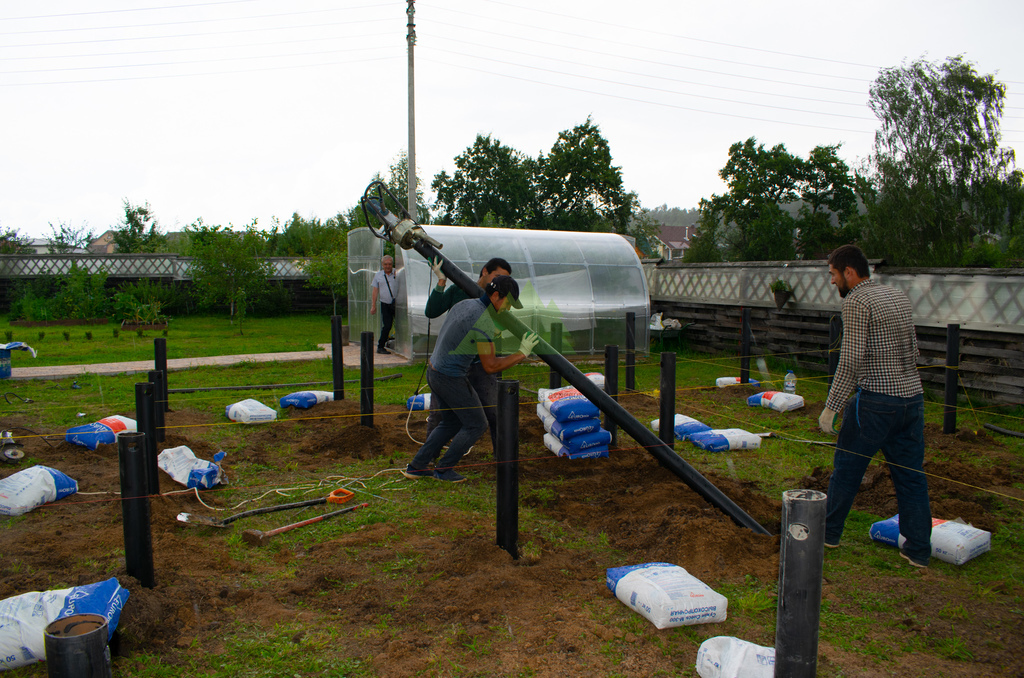

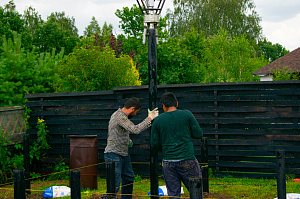

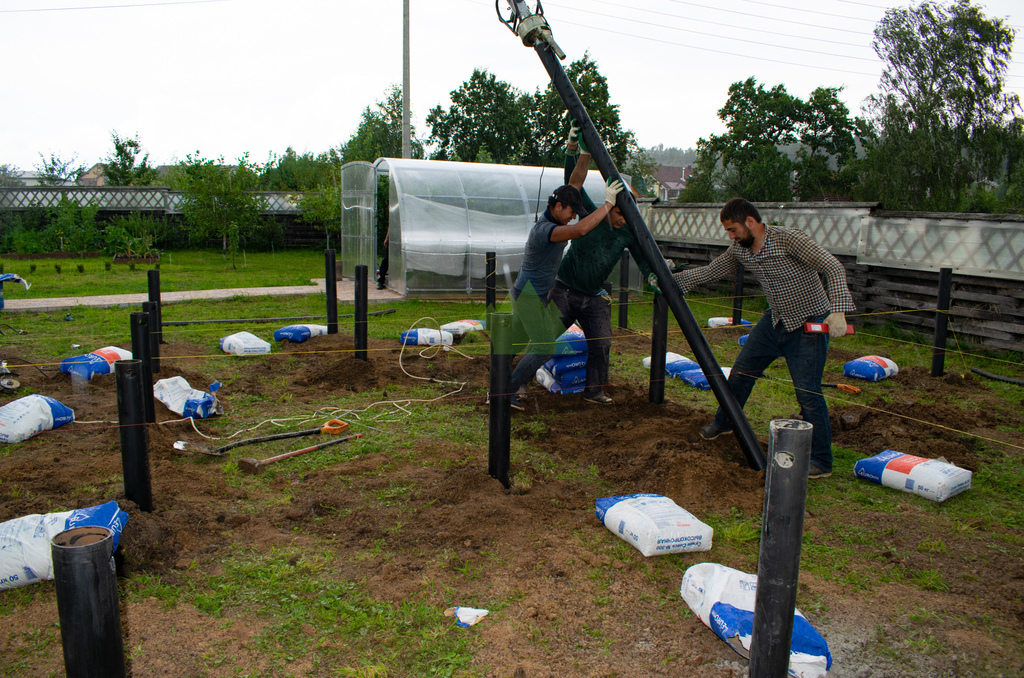

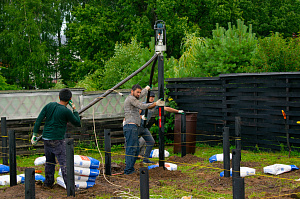

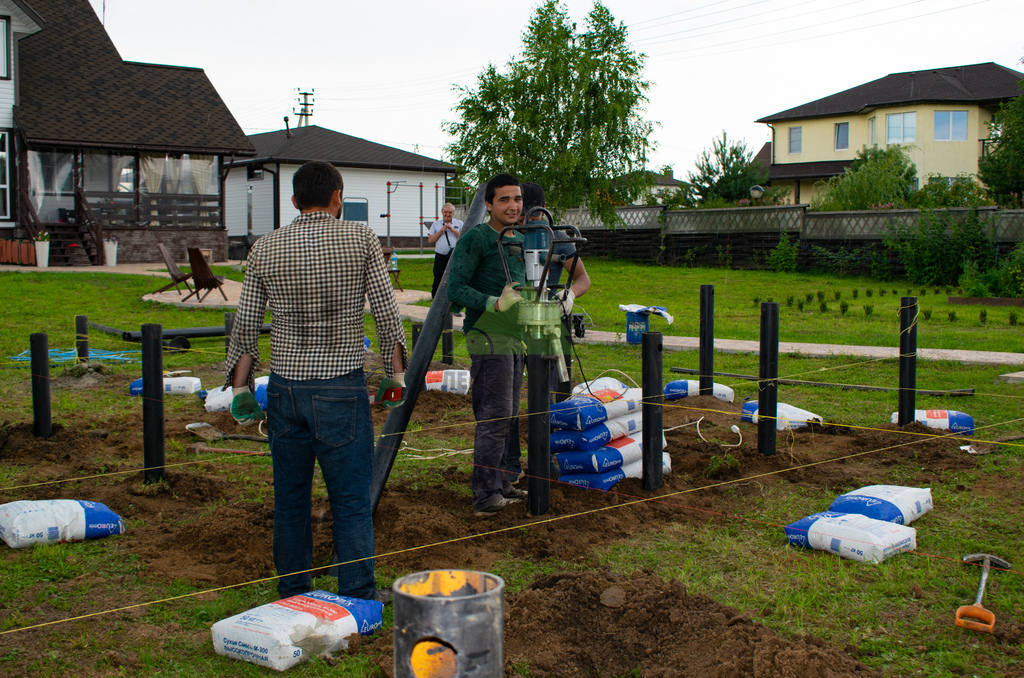

- Стальные винтовые сваи диаметром 108 мм вкрутили ниже горизонта сезонного промерзания почвы, строго соблюдая перпендикулярность погружения каждого элемента.

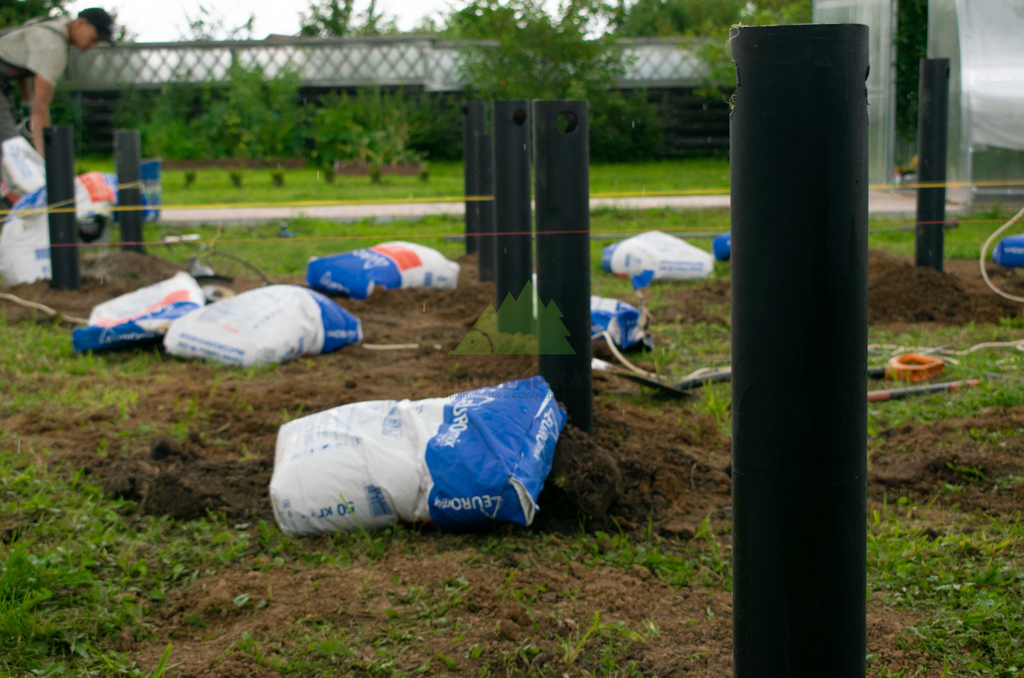

- Полости установленных свай заполнили цементно-песчаной смесью для предотвращения внутренней коррозии и повышения жесткости ствола.

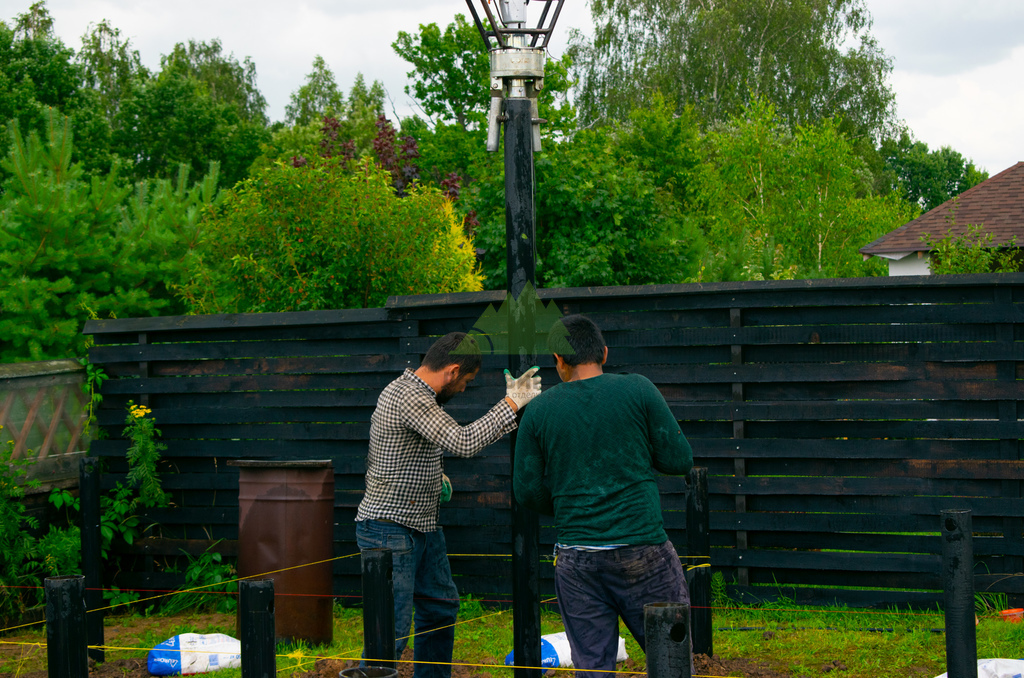

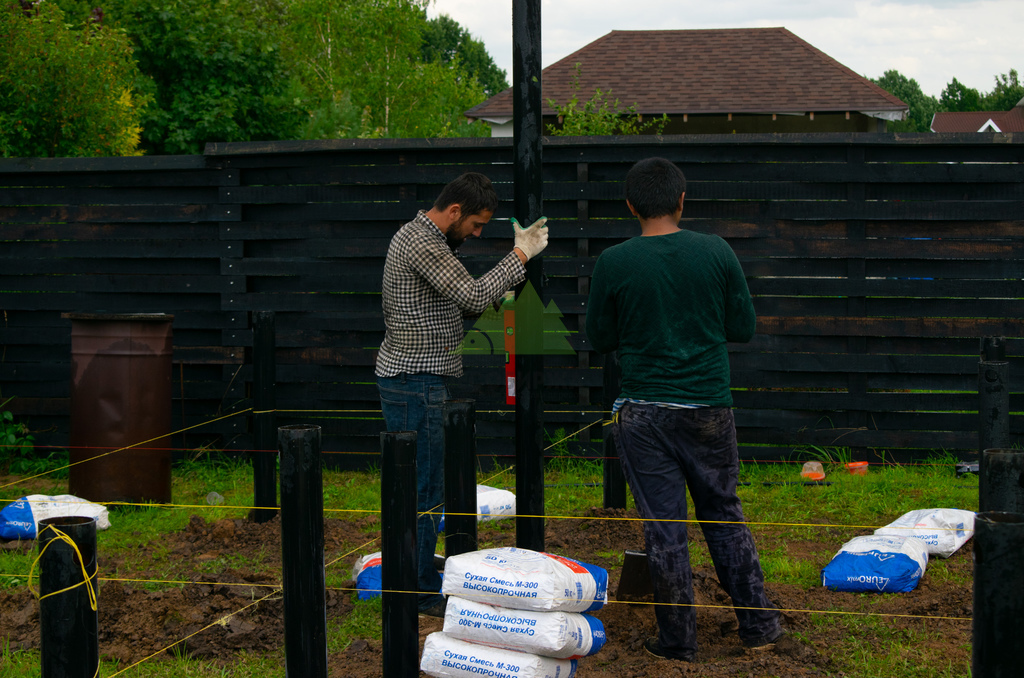

- На верхнюю часть свай наварили стальные оголовки, обработали сварные швы антикоррозийной эмалью и смонтировали обвязочный венец из бруса хвойных пород, предварительно пропитанного биозащитным составом.

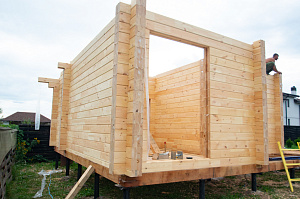

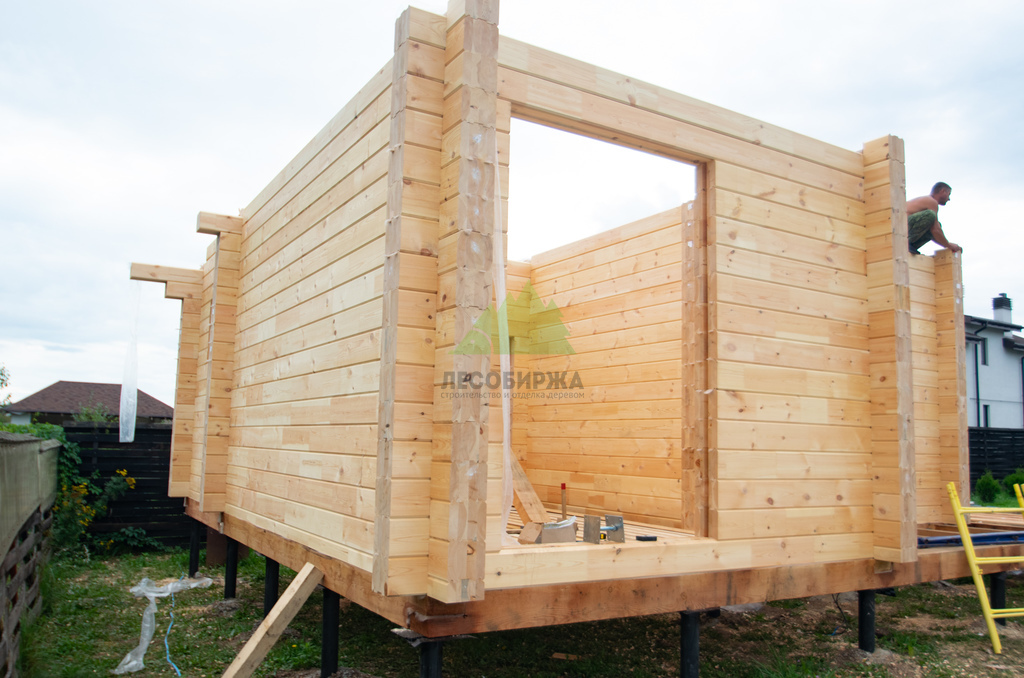

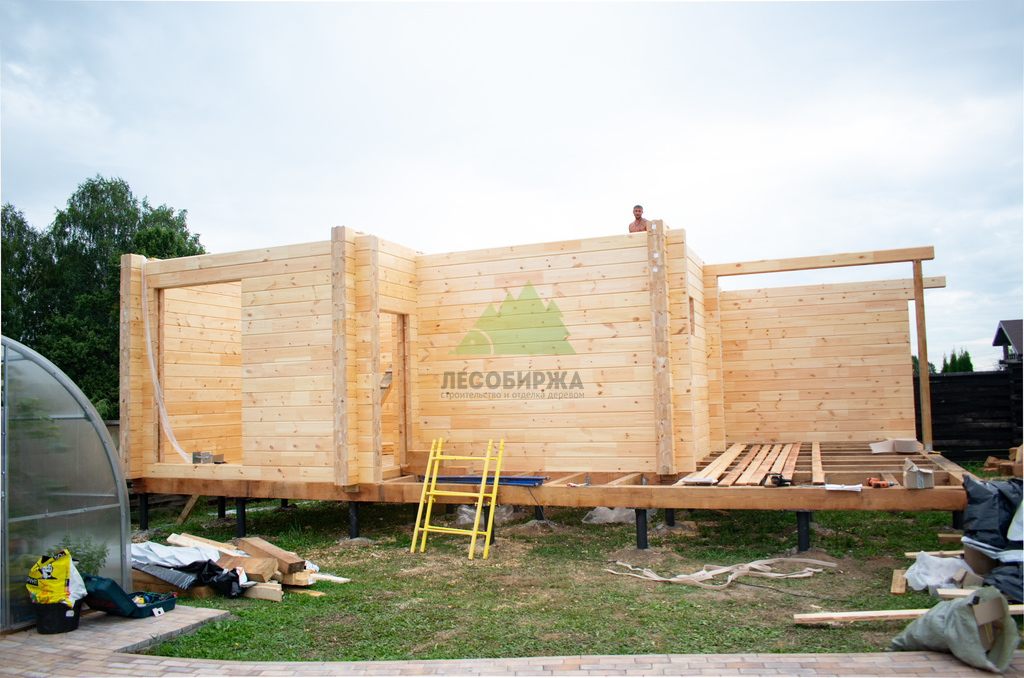

Второй этап: монтаж домокомплекта и элементов перекрытий. Заводская степень готовности пиломатериалов позволила вести сборку стенового каркаса с высокими темпами. В ходе этого этапа мы провели следующие операции:

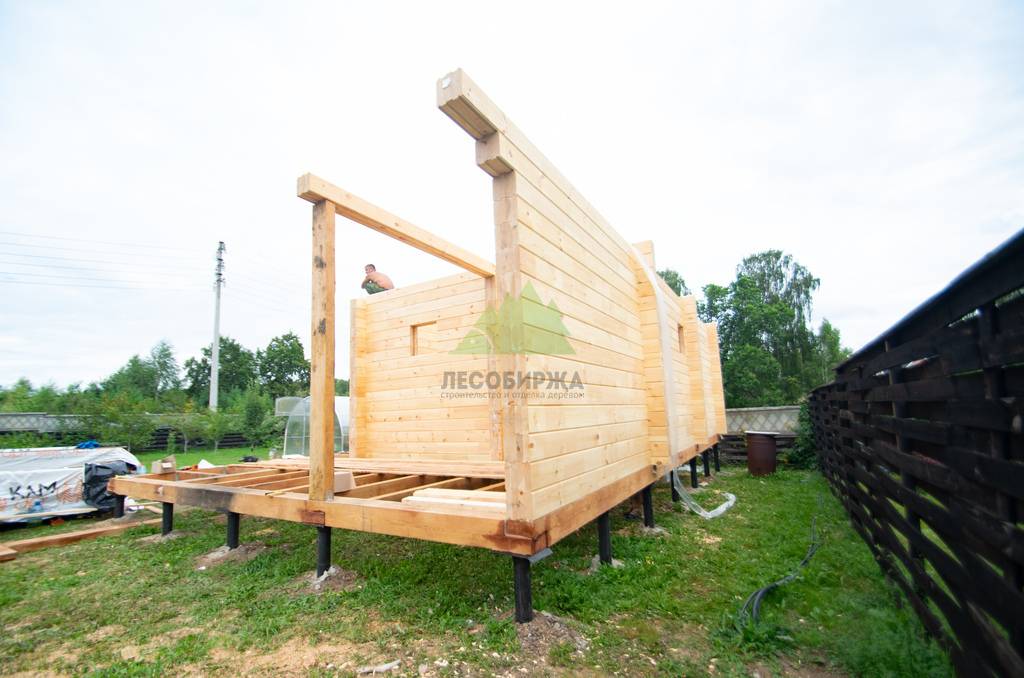

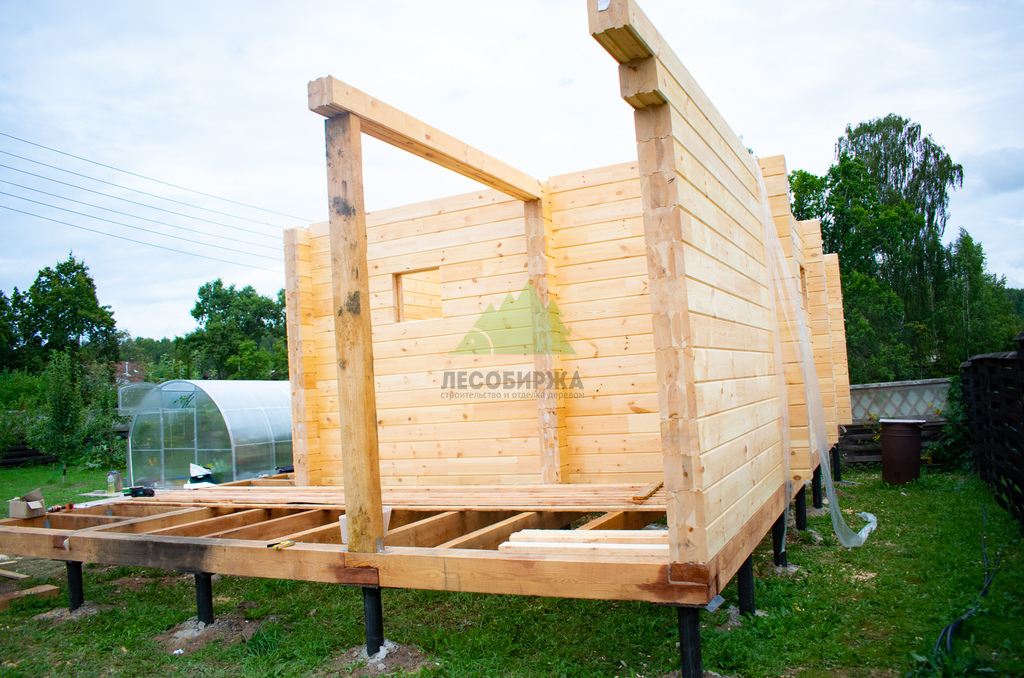

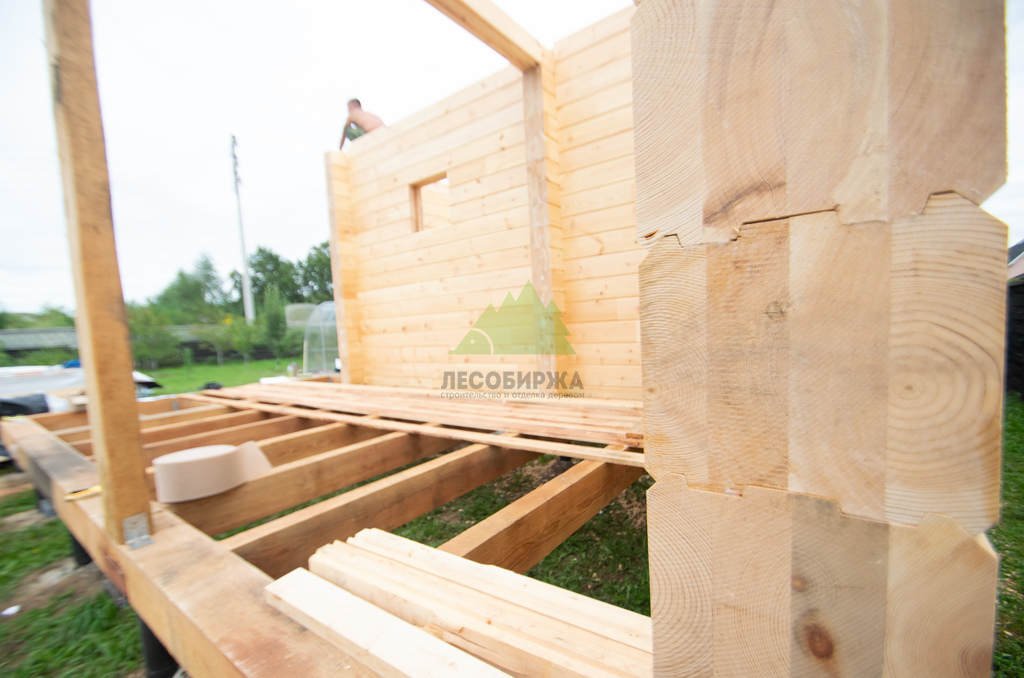

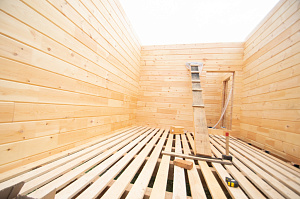

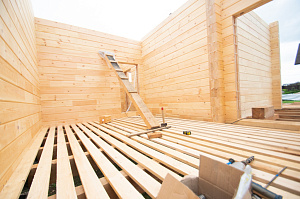

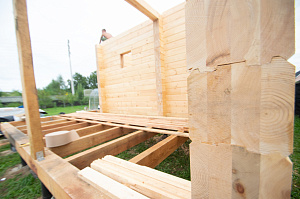

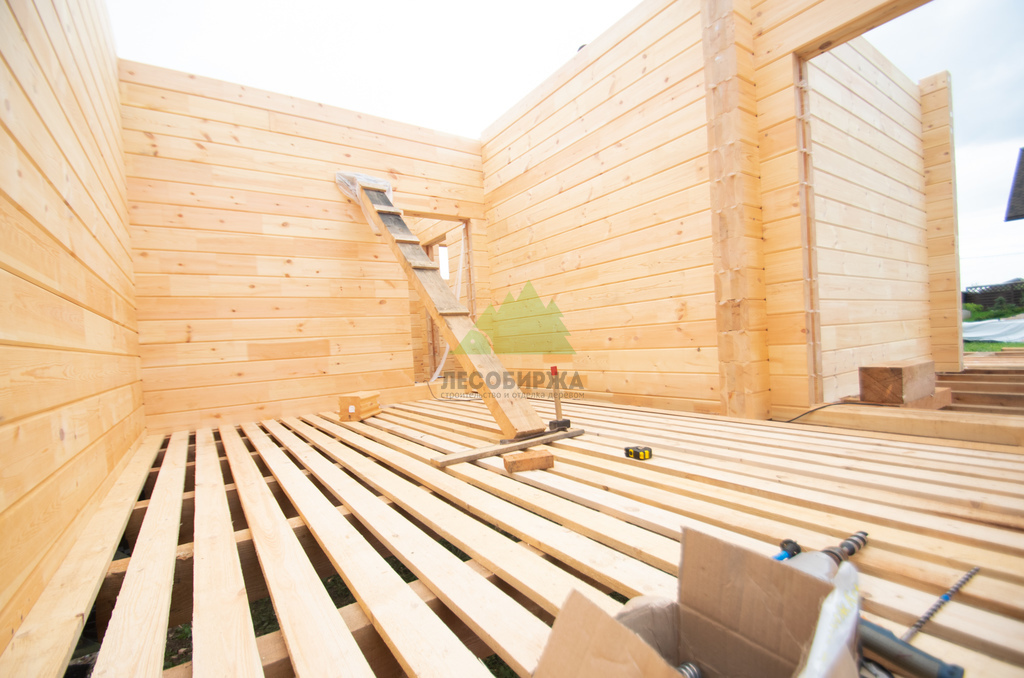

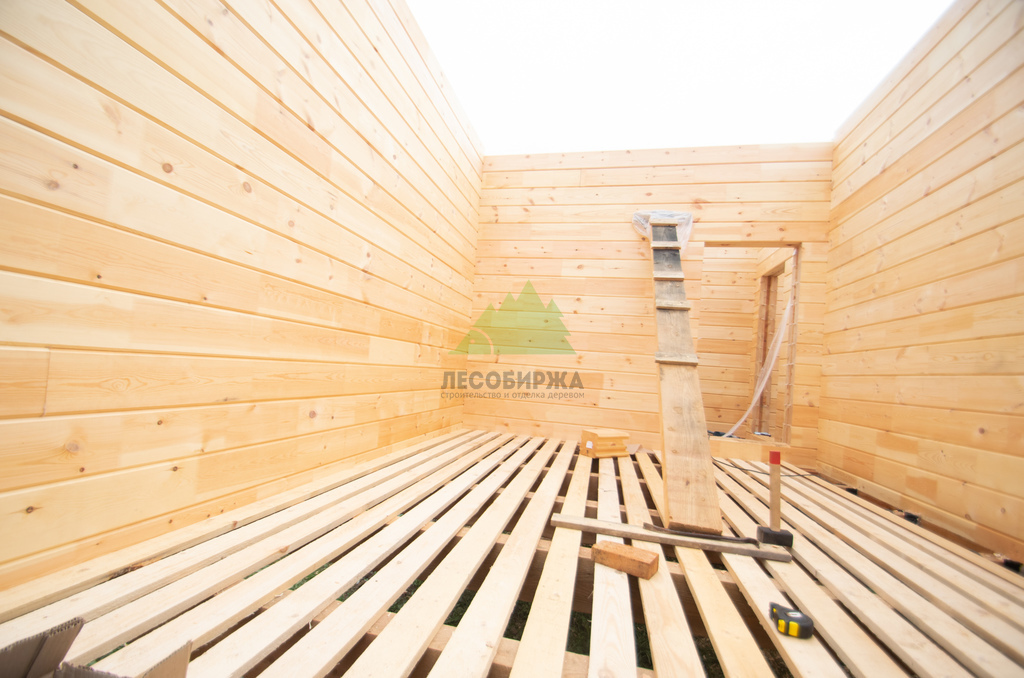

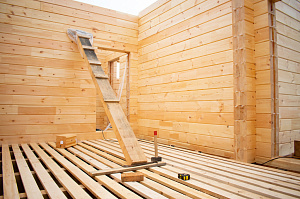

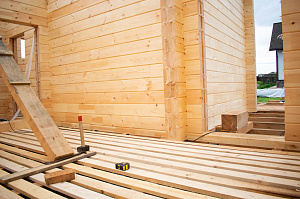

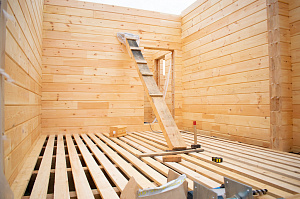

- Выполнили монтаж балок пола и террас из сухой брусовой доски. Балочные клетки укладывались с шагом, рассчитанным под укладку слоя утеплителя и настил черновой доски.

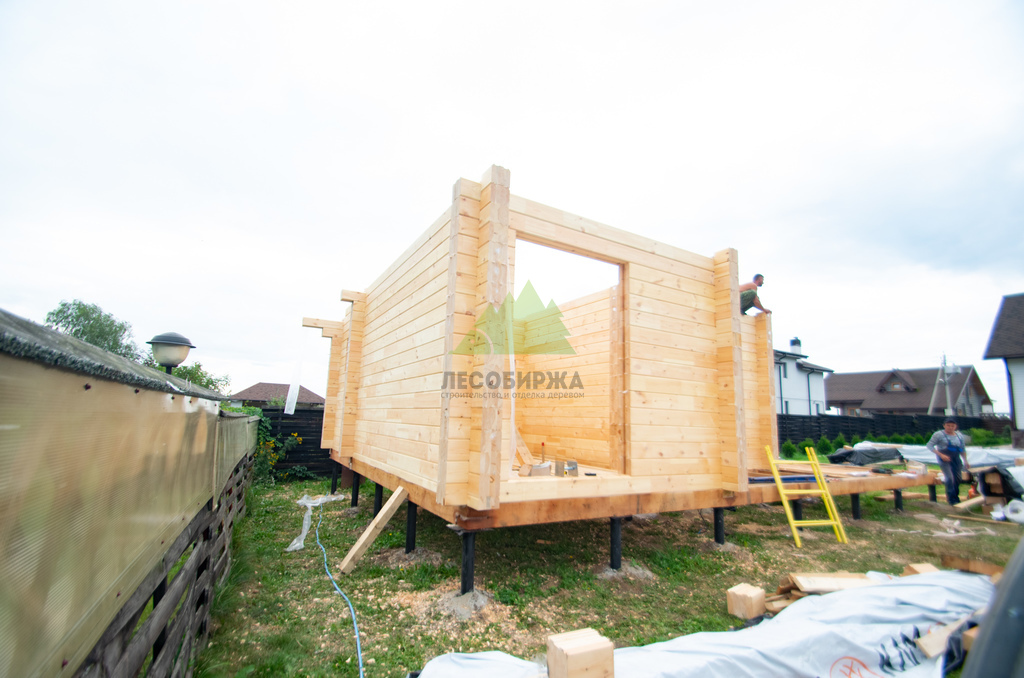

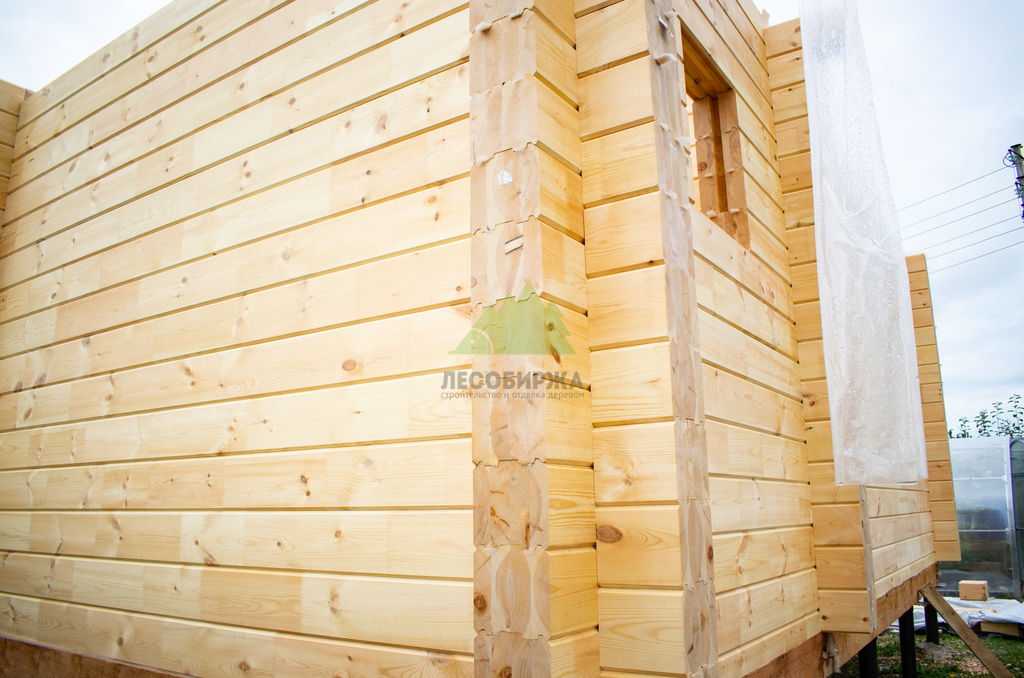

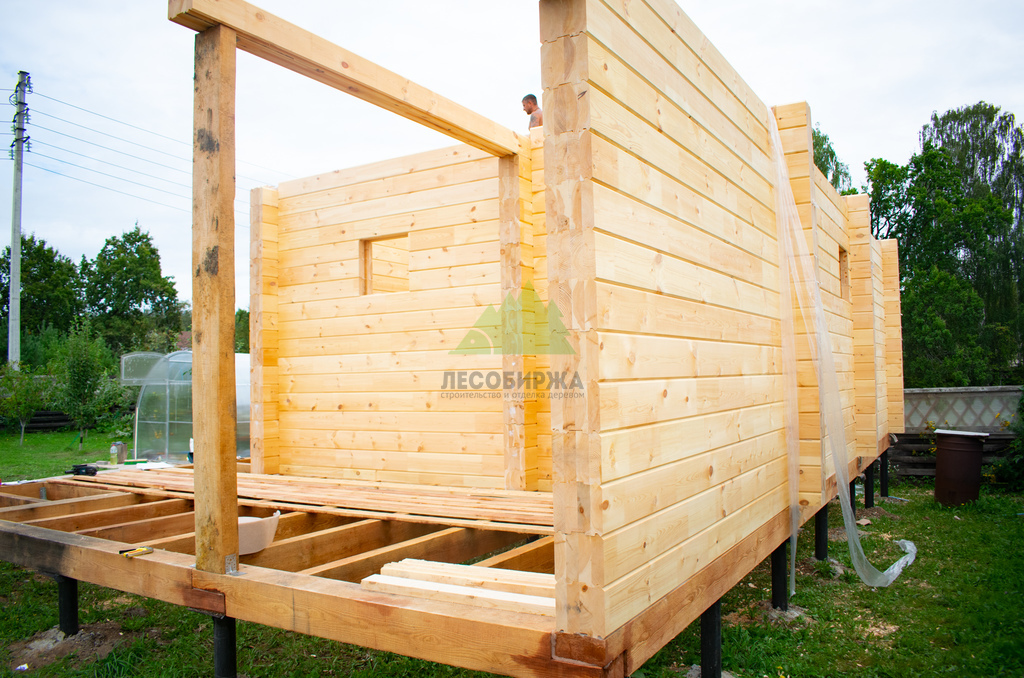

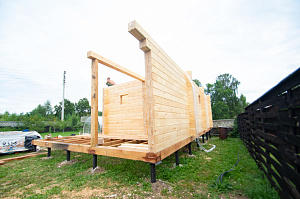

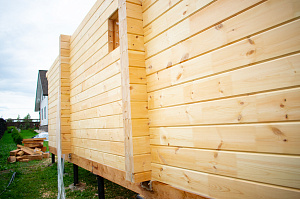

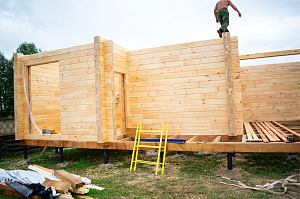

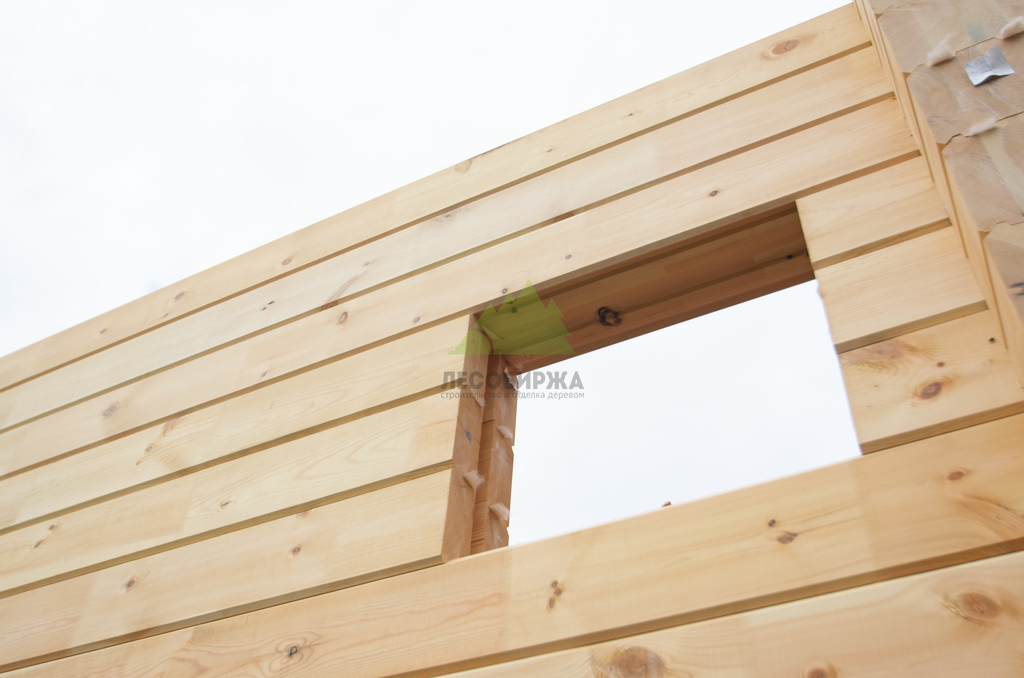

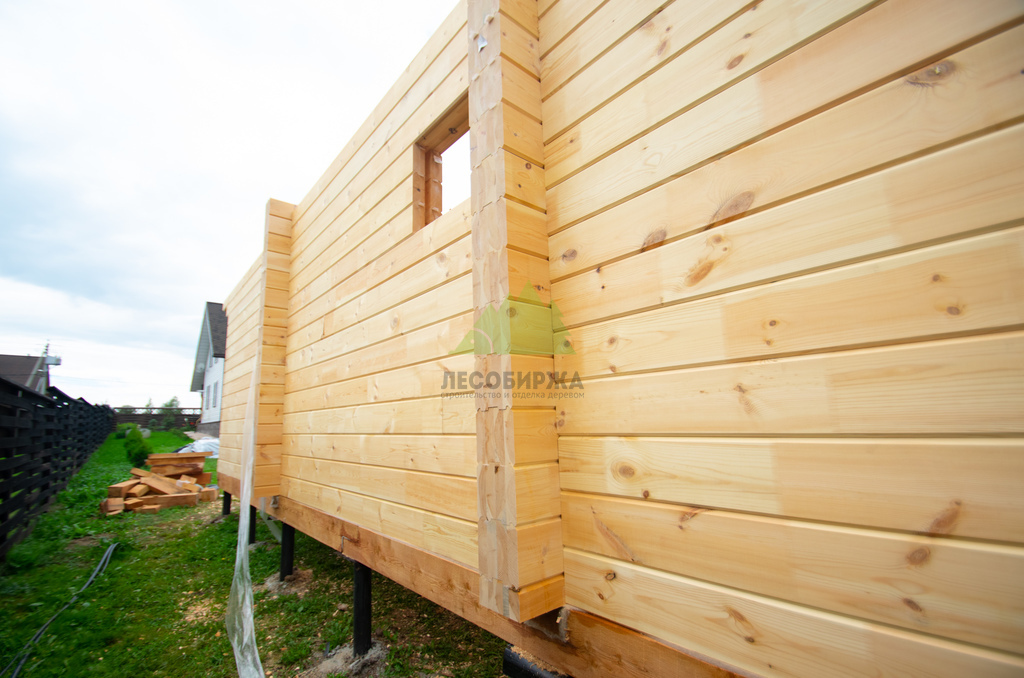

- Собрали стены бани: клееный брус укладывался на межвенечный уплотнитель, а венцы фиксировались березовыми нагелями с утоплением в потай. Это обеспечивает равномерную усадку и предотвращает смещение ламелей.

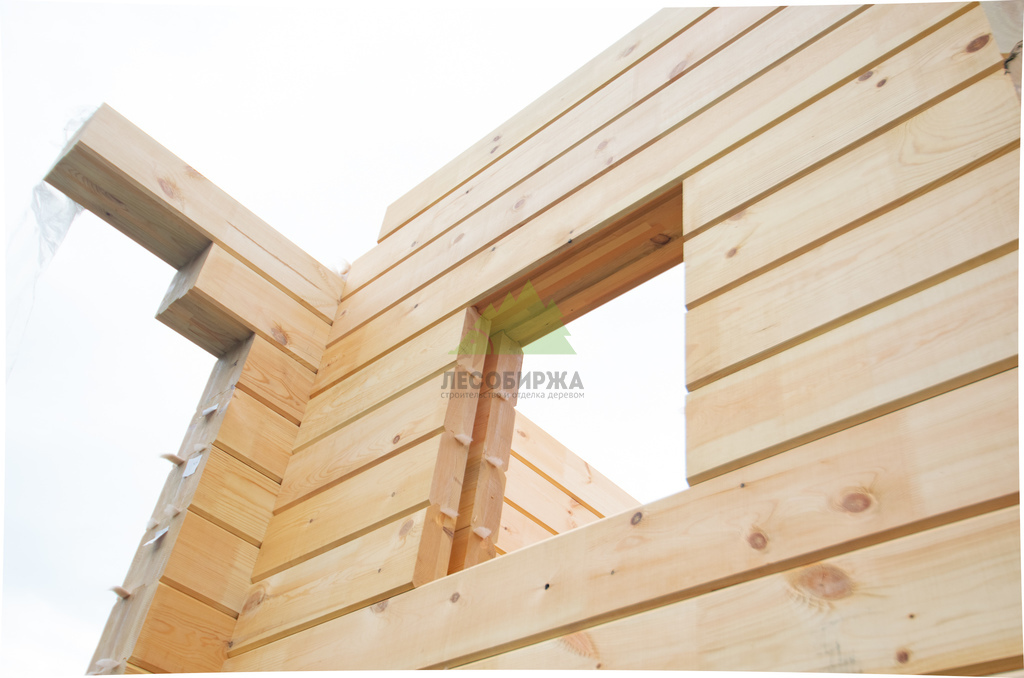

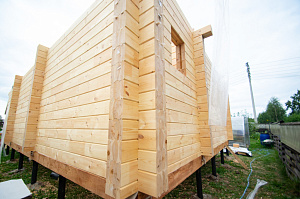

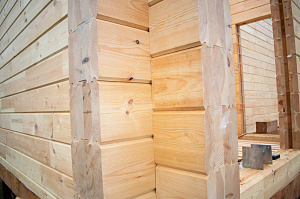

- В угловых соединениях использован замок типа «чаша с ветровым замком», исключающий промерзание и продувание углов строения.
- Каждый ряд проверялся по уровню и диагоналям для соблюдения строгой геометрии помещений.

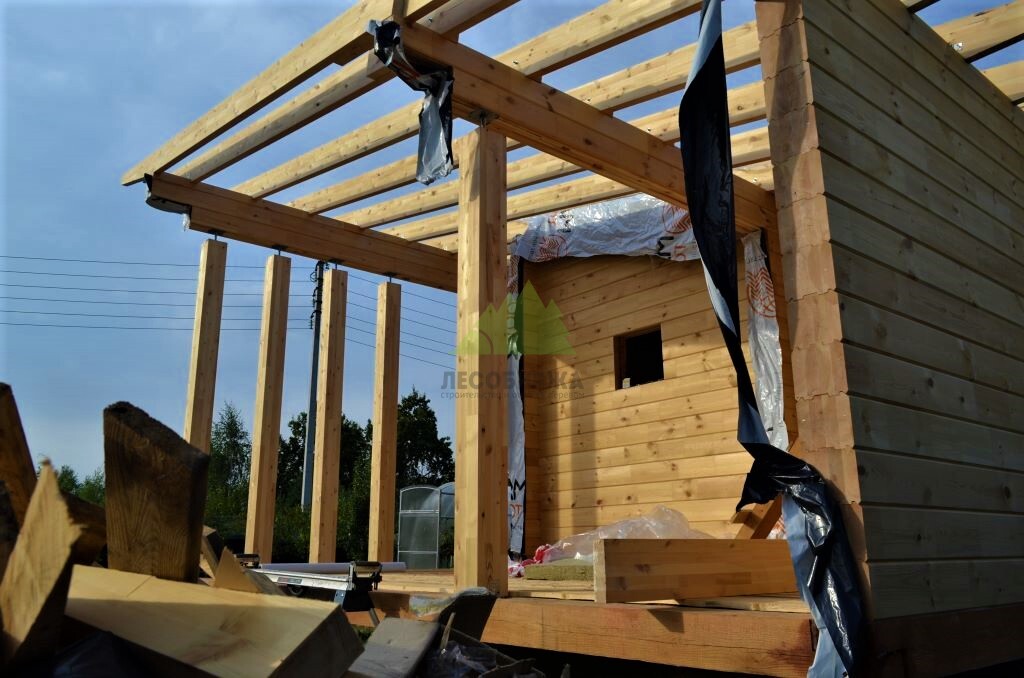

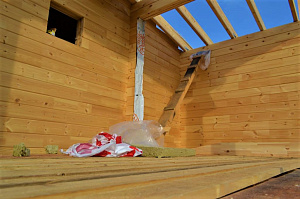

- Установили балки перекрытия, жестко связывающие противоположные стены и служащие опорой для будущей потолочной подшивки.
Третий этап: монтаж кровельной системы и укладка покрытия. Чтобы защитить сруб от атмосферных осадков, наши специалисты оперативно смонтировали стропильную группу и финишное покрытие:

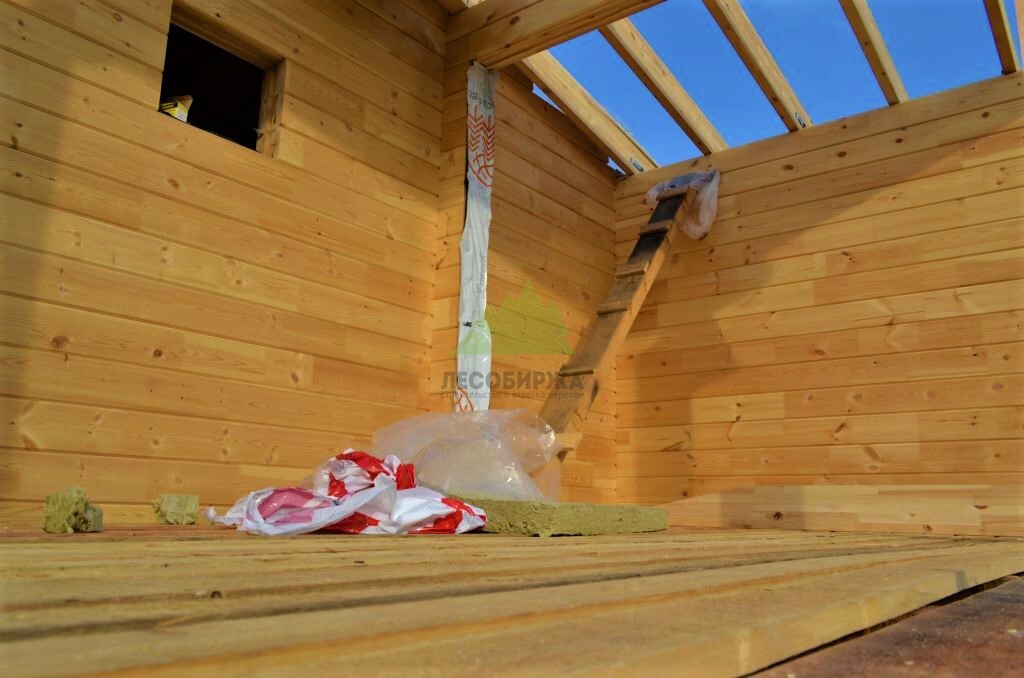

- Смонтировали стропильные ноги из сухой обрезной доски с антисептической защитой.
- Сформировали вентилируемый зазор при помощи контробрешетки и уложили сплошное основание из влагостойких ОСП-плит.
- Уложили подкладочный ковер по всей площади скатов и смонтировали финишный материал — мягкую черепицу с соблюдением технологии проклейки ендов и примыканий.
В результате проведенных работ баня из клееного бруса была возведена за 24 календарных дня. Клиент получил готовый тепловой контур строения с надежной крышей, прочным фундаментом и смонтированными перекрытиями, полностью готовый к прокладке внутренних коммуникаций и декоративной отделке.
Для этого объекта сочетание свайно-винтового фундамента и клееного бруса стало оптимальным выбором. Сваи погрузили ниже глубины промерзания с точной нивелировкой, а заводская геометрия бруса позволила собрать стеновой комплект без щелей и приступить к устройству крыши в течение трех недель.
